SetNow

Клиент не видит свободное время

Обновлено 24 октября 2026 · 6 мин чтения

Клиент открыл ссылку для записи, а записаться некуда: дни в календаре серые, нет нужной услуги или сотрудника. Почти всегда дело в графике работы или в настройках услуги. Проверьте по порядку — от самой частой причины к редким.

Посмотрите глазами клиента

Откройте свою ссылку для записи и пройдите запись сами. Свободное время видно на шаге «Дата и время»: точка под числом — в этот день есть свободное окно, серое число — свободного времени нет. Под календарём — время, на которое можно записаться в выбранный день.

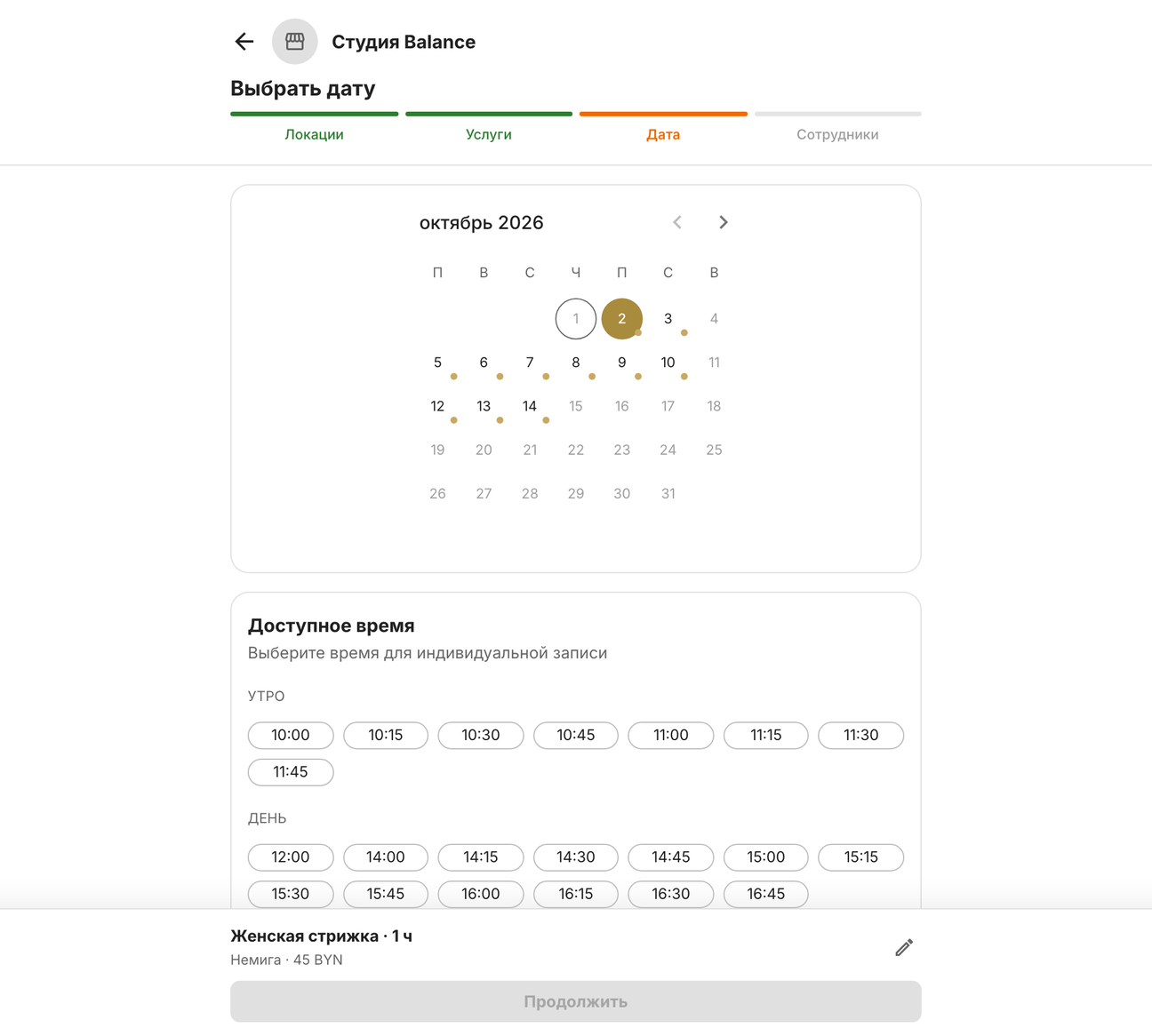

Шаг «Дата и время» на странице записи: дни с точкой — есть свободное время; с 13:00 до 14:00 у мастера обед, и этого времени в списке нет

То, что клиент уже выбрал, сужает остальные шаги: если сначала выбран сотрудник, календарь покажет только его дни. Чтобы начать заново, откройте ссылку для записи ещё раз.

Что видит клиентЧто проверить
«Онлайн-запись пока недоступна» вместо филиаловГрафик работы — смен нет ни у кого
Все дни месяца серыеГрафик работы и следующий месяц
Нет нужной услугиИсполнители, длительность и тип
Дни есть, но нужного времени нетЗаписи и «Занято»
Нет нужного сотрудникаФилиалы сотрудника, исполнители
Нет группового занятияГрупповые занятия

Заполните график работы

Клиент записывается только в рабочие часы сотрудника. Нет смены — нет и свободного времени, даже если услуга и сотрудник заведены.

Откройте Расписание → График работы и посмотрите, у кого пустые строки.

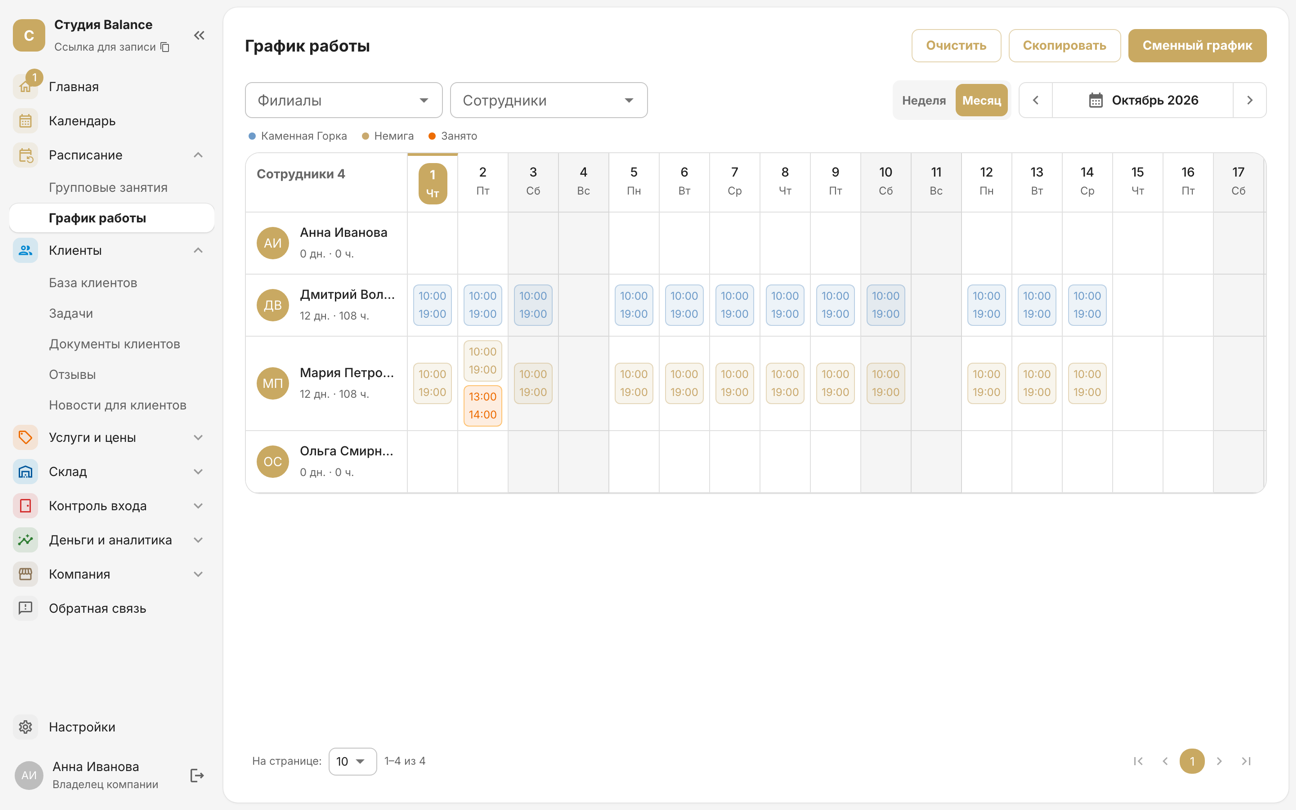

График работы на месяц: у Марии и Дмитрия смены 10:00–19:00, у Анны и Ольги смен нет — к ним записаться нельзя

Нажмите на день сотрудника, включите «Рабочий день», укажите часы и «Филиал» и нажмите «Сохранить». Чтобы не заполнять дни по одному, используйте «Сменный график» — например, 2 через 2 — или «Скопировать», чтобы перенести неделю на следующую. Подробнее — в статьях «График работы» и «Сменный график, копирование и очистка».

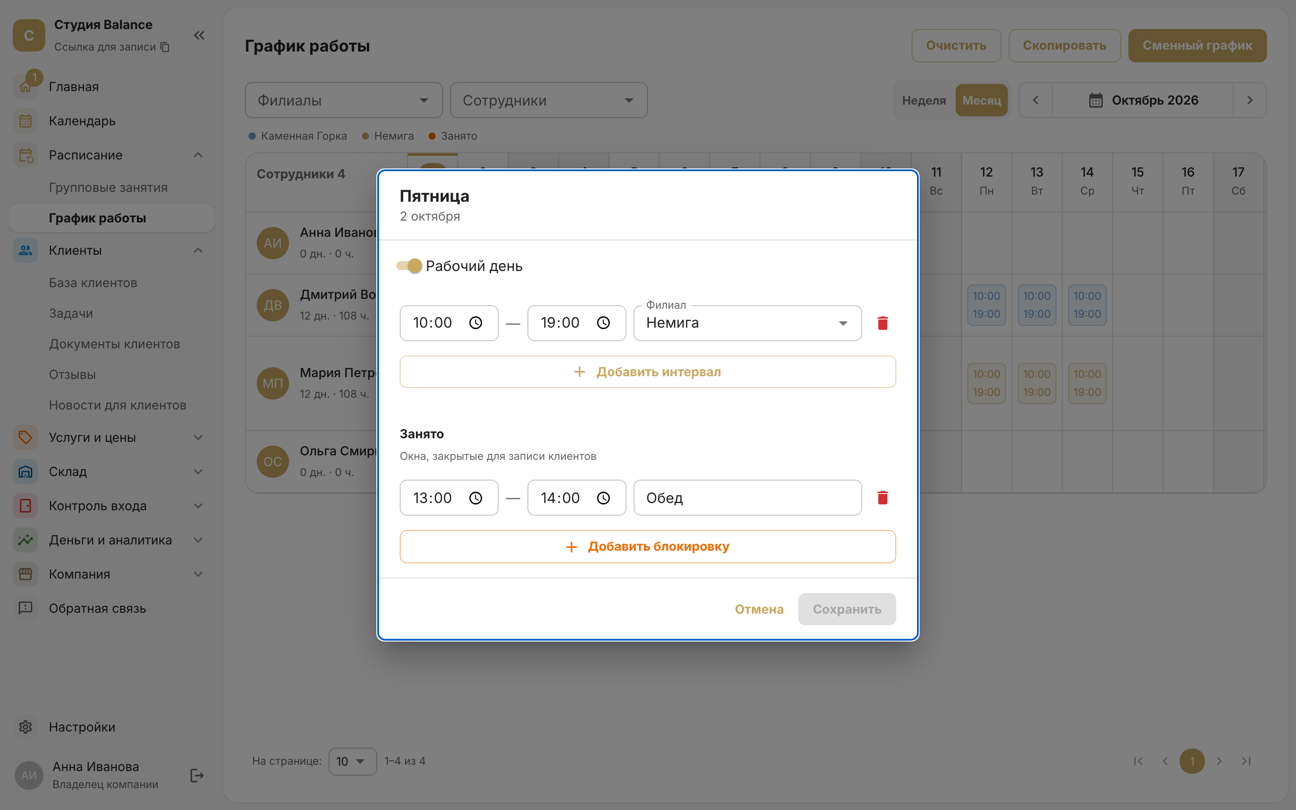

Редактор дня: рабочий день 10:00–19:00 в филиале «Немига» и окно «Занято» 13:00–14:00 с заметкой «Обед»

Откройте вкладку График — или Ещё → График работы, если её нет на нижней панели, — и посмотрите, у кого нет смен.

Нажмите на день сотрудника — откроется экран дня. Включите «Рабочий день», укажите «Начало» и «Окончание», а если филиалов несколько — «Филиал», и нажмите галочку вверху справа. Чтобы не заполнять дни по одному, нажмите шестерёнку вверху справа: «Сменный график» — например, 2 через 2 — или «Копировать рабочее время», чтобы перенести неделю или месяц на другие даты. Подробнее — в статьях «График работы» и «Сменный график, копирование и очистка».

Календарь на странице записи открывается на текущем месяце. Если смены начинаются только со следующего, клиент увидит серый месяц, пока сам не перелистнёт его стрелкой. Заполните график и на ближайшие дни.

Проверьте исполнителей услуги

В Услуги и цены → Услуги откройте услугу карандашом и посмотрите поле «Исполнители». Пустое поле — услугу выполняют все сотрудники.

Откройте Ещё → Услуги, затем категорию и саму услугу и посмотрите поле «Исполнители». «Все сотрудники» в нём — услугу выполняют все.

Если выбраны конкретные люди, услуга появится в записи, только когда у кого-то из них есть смена, и записаться можно будет только к ним.

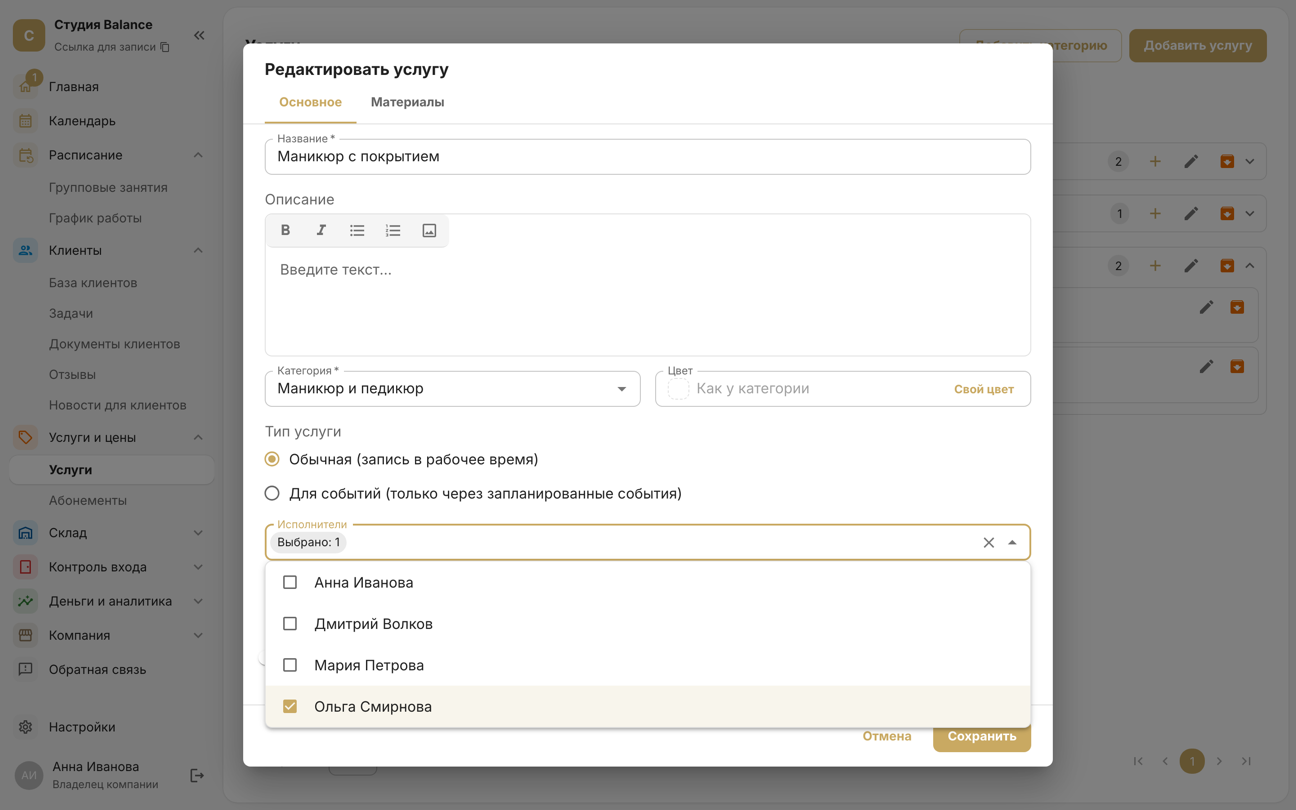

Услуга «Маникюр с покрытием»: в исполнителях только Ольга Смирнова — у неё нет смен, поэтому услуги нет на странице записи

Если клиент выбирает несколько услуг сразу, записать его можно только к сотруднику, который выполняет их все. Если такого нет, вторая услуга станет серой с подписью «Выполняет другой сотрудник — нельзя совместить в одной записи».

Проверьте длительность и тип услуги

Услугу можно забронировать, только если в смене есть свободное окно не короче её «Длительности». Когда клиент выбирает несколько услуг, длительности складываются: маникюр на 90 минут и педикюр на 90 минут требуют трёх свободных часов подряд.

Окно должно уместиться в один интервал смены. Если день разбит на интервалы 10:00–13:00 и 13:00–19:00, двухчасовая услуга не начнётся в 12:00, хотя перерыва нет. Задайте один интервал на весь день, а перерыв отметьте окном «Занято».

В поле «Тип услуги» должно стоять «Обычная (запись в рабочее время)».

В поле «Тип услуги» должно быть выбрано «Обычная».

Услугу «Для событий» нельзя забронировать на свободное время — она доступна только на групповых занятиях, если они есть в расписании.

Проверьте, не занято ли время

Свободное время — это смена минус всё, что в ней уже стоит: записи клиентов, групповые занятия сотрудника и окна «Занято». Если день расписан целиком, он станет серым, хотя услуга и филиал останутся в списке. Загрузку по дням видно в Календаре.

Окна «Занято» — обед, учёба, личные дела — задаются в том же редакторе дня. Лишнее удалите корзиной и нажмите «Сохранить».

Окна «Занято» — обед, учёба, личные дела — задаются на том же экране дня: «Добавить блокировку» добавляет окно, корзина удаляет лишнее. Затем нажмите галочку вверху справа.

Проверьте филиалы сотрудника

В филиале сотрудника видно, только если он к этому филиалу привязан, а смена стоит именно в нём.

Привязка — Компания → Сотрудники → карточка сотрудника → «Редактировать» → поле «Филиалы». Филиал смены выбирается в редакторе дня.

Привязка — Ещё → Сотрудники → сотрудник → «Редактировать» → поле «Филиалы», затем галочка вверху справа. Филиал смены выбирается на экране дня.

Групповые занятия

Если клиент открыл «Дата и время», ещё не выбрав услугу, там две вкладки: «Свободное время» и «События», и открыта первая. Точка под числом может означать групповое занятие: если у дня есть точка, а времени нет, переключите вкладку. Занятие пропадает из записи, когда в нём не осталось мест, оно уже началось или онлайн-запись на него закрыта. Чтобы клиенты не уходили, включите лист ожидания.

Это не ошибка

  • Прошедшее время не показывается. Сегодняшние варианты пропадают по мере того, как наступают. Если онлайн-запись не закрывается заранее, записаться можно вплоть до начала.
  • Закрытие онлайн-записи. Если в настройках онлайн-записи «Закрывать запись за, мин» больше 0, время и групповые занятия, до начала которых осталось меньше указанного, в записи не показываются: при 120 в 15:00 ближайшее время — после 17:00.
  • Шаг записи. Варианты времени идут от начала смены с шагом из настроек онлайн-записи: при шаге 60 минут клиент увидит 10:00 и 11:00, но не 10:30.
  • Архив. Архивные услуги и сотрудники в запись не попадают. Найдите их фильтром «Статус» и верните из архива. Смены и групповые занятия в архивном филиале клиент тоже не видит, а новую смену в него не поставить.
  • Часовой пояс. Время на странице записи показывается в часовом поясе компании — он указан в Компания → Данные компании. После смены пояса перепроверьте график.
  • Архив. Архивные услуги и сотрудники в запись не попадают. Услугу найдите в её категории фильтром вверху справа — «Все, включая архив», сотрудника — фильтром «Активные» → «В архиве» в Ещё → Сотрудники. Откройте и нажмите «Вернуть из архива». Смены и групповые занятия в архивном филиале клиент тоже не видит, а новую смену в него не поставить.
  • Часовой пояс. Время на странице записи показывается в часовом поясе компании — он указан в Ещё → Данные компании. После смены пояса перепроверьте график.
